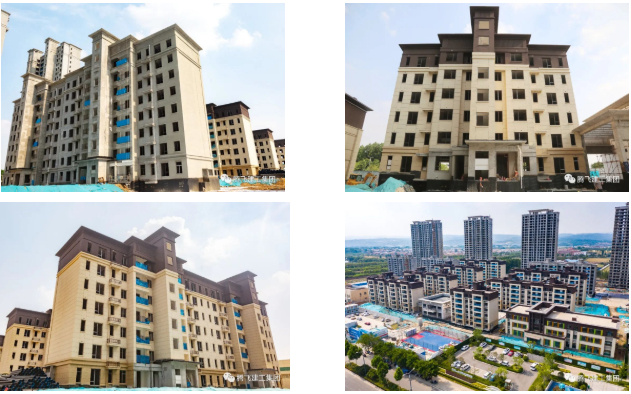

博愛騰飛花園實拍▲
送春迎夏,時光輾轉
告別了草長鶯飛的春日
我們滿心歡喜迎接熱情的夏日
悄然不覺間,2022年已經過半了
伴隨著時間的腳步
我們的新家在穩步的打造中慢慢變化
博愛騰飛花園工程進度播報

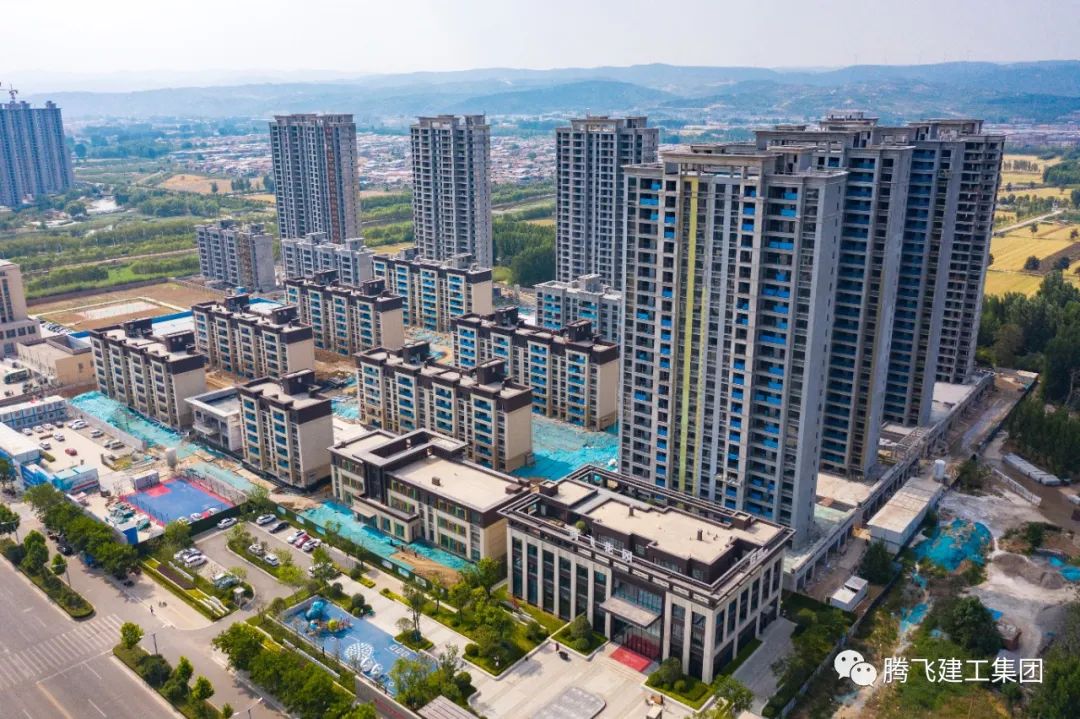

博愛騰飛花園實拍▲

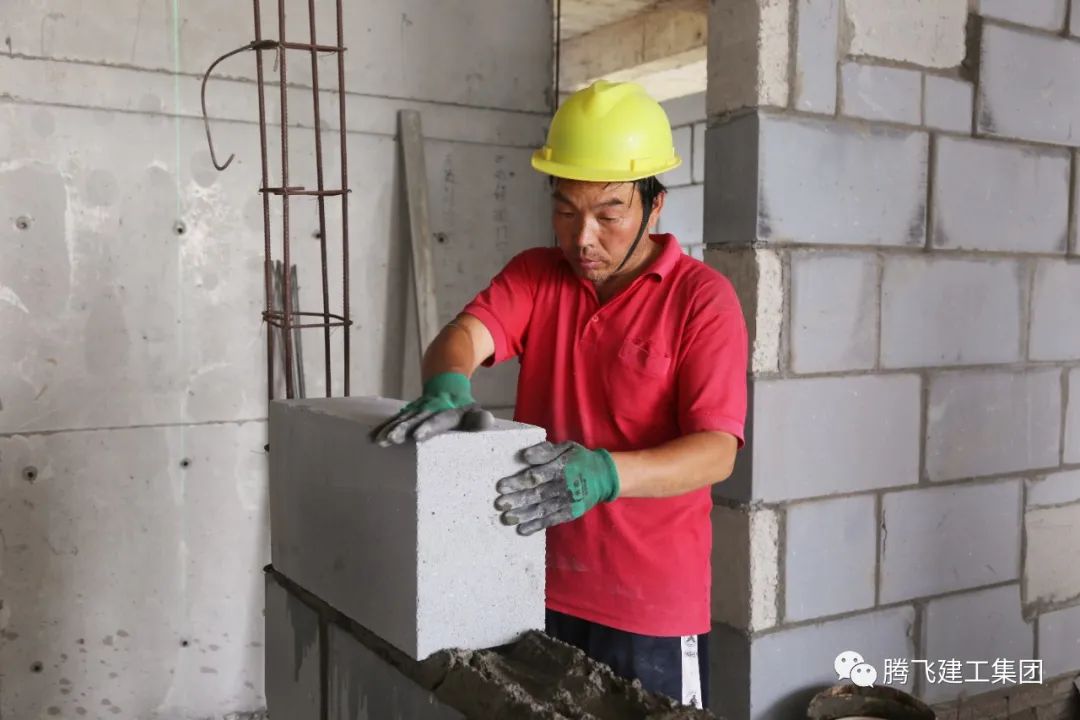

二次結構砌筑▲

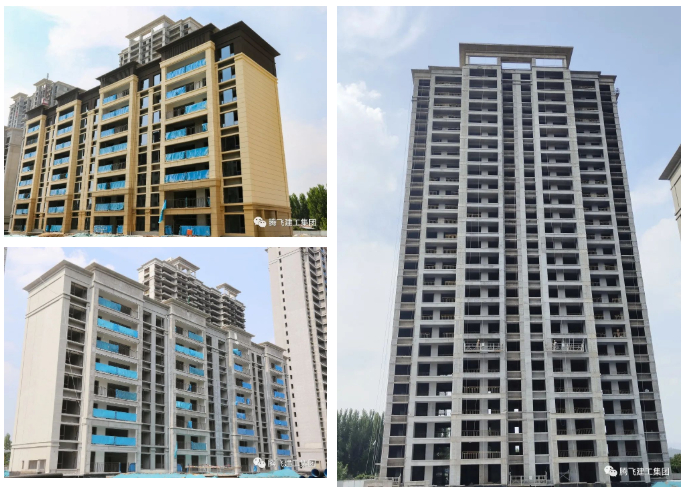

1-10#樓工程進度
1#樓主體封頂、二次結構、內外粉、屋面、外保溫、真石漆、欄桿安裝、窗框安裝、內凃以及地坪澆筑均已完成,推拉門安裝完成80%;
2#樓主體封頂、二次結構、內外粉、屋面、外保溫、真石漆、欄桿安裝、窗框安裝、推拉門安裝、內凃以及地坪澆筑均已完成;
3#樓主體封頂、二次結構、內外粉、屋面、外保溫、真石漆、欄桿安裝、窗框安裝、推拉門安裝、內凃以及地坪澆筑均已完成;
5#樓主體封頂、二次結構、內外粉、屋面、外保溫、真石漆、欄桿安裝、窗框安裝、內凃以及地坪澆筑均已完成,推拉門安裝完成80%;
6#樓主體封頂、二次結構、內外粉、屋面、外保溫、真石漆、欄桿安裝、窗框安裝、內凃以及地坪澆筑均已完成,推拉門安裝完成80%;
7#樓主體封頂、二次結構、內外粉、屋面、外保溫、欄桿安裝、窗框安裝、推拉門安裝、內凃以及地坪澆筑均已完成,真石漆完成70%,精裝區域鋪磚完成50%;
8#樓主體封頂、二次結構、內外粉、屋面、外保溫、欄桿安裝、窗框安裝、推拉門安裝、內凃以及地坪澆筑均已完成;
9#樓主體封頂、二次結構、內外粉、屋面、外保溫、欄桿安裝、窗框安裝、推拉門安裝以及地坪澆筑均已完成,真石漆完成80%;
10#樓主體封頂、二次結構、內外粉、屋面防水以及防水保護層澆筑均已完成,外保溫完成90%,地坪澆筑完成20%;
博愛騰飛花園實拍▲

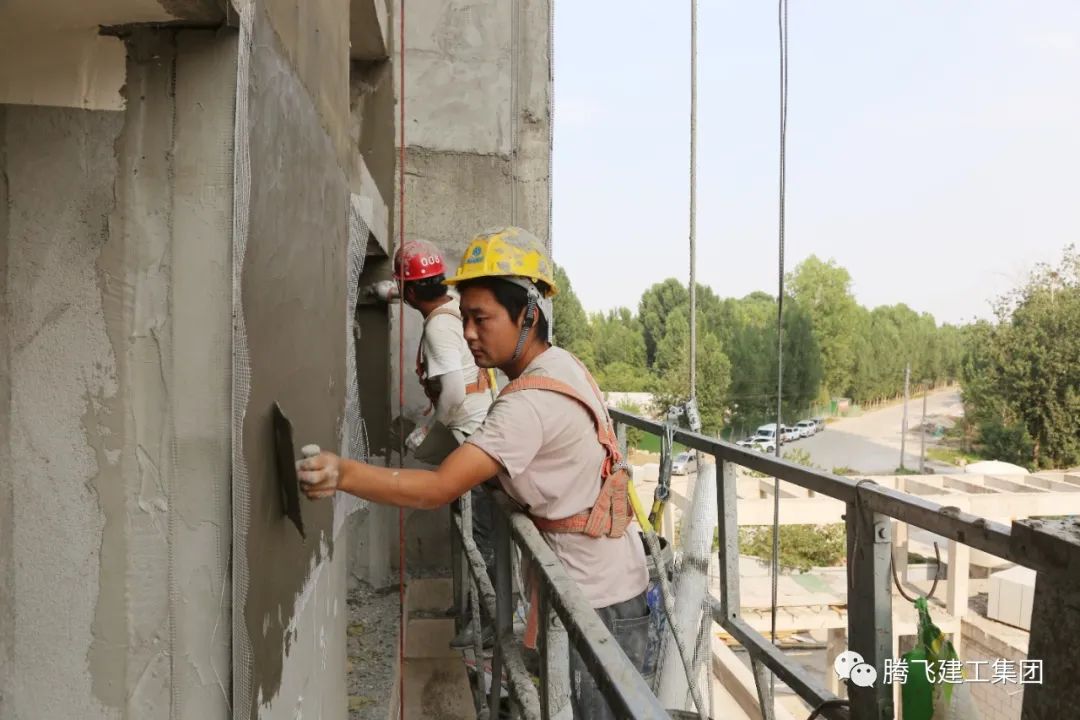

外墻保溫施工▲

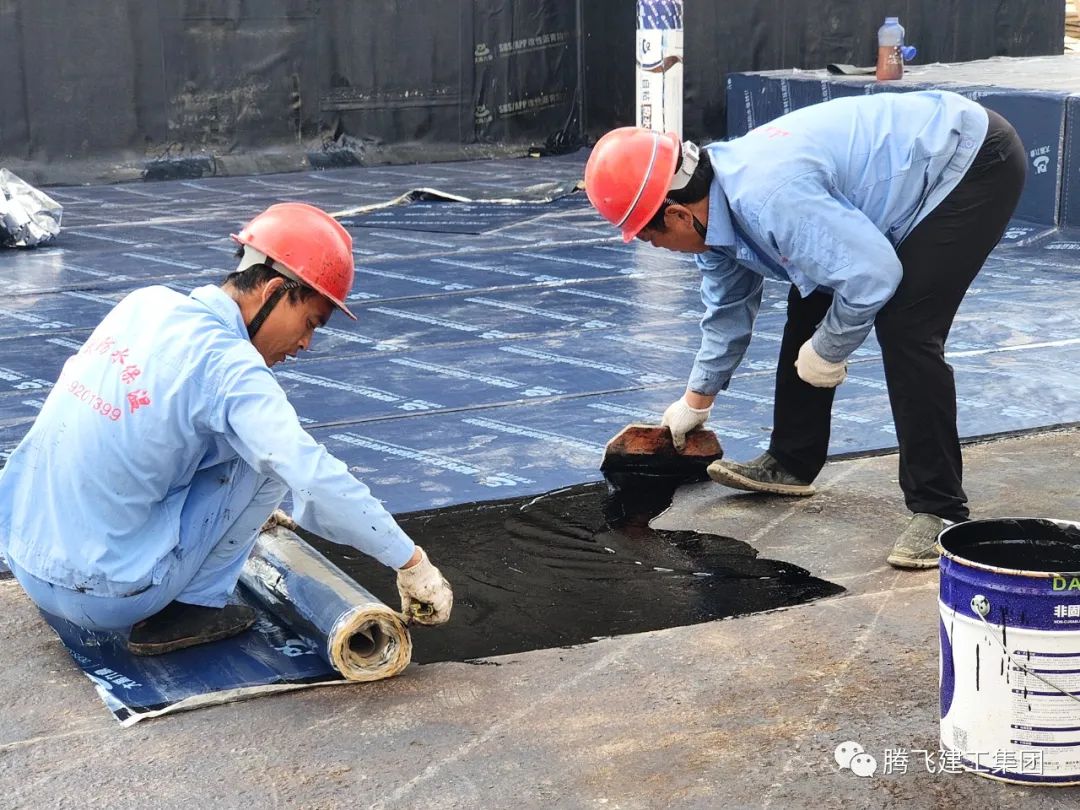

防水施工▲
11-19#樓工程進度
11#樓主體封頂完成,二次結構完成,內外粉、屋面以及地坪樣板澆筑完成;
12#樓主體封頂完成,二次結構完成,內粉2-7層完成,外粉完成20%;
13#樓主體封頂完成,二次結構完成,內粉2-19層完成;
15#樓主體封頂完成,二次結構完成,內粉完成,外粉完成50%;
16#樓主體封頂完成,二次結構2-16層砌筑完成,附屬商業主體封頂,二次結構完成,屋面防水完成,防水保護層澆筑完成;
17#樓主體封頂完成,二次結構完成,內外粉完成,外保溫完成65%,地坪澆筑完成,內凃第二遍完成90%,屋面完成,欄桿安裝完成80%,附屬商業主體完成,二次結構完成;
18#樓主體封頂完成,二次結構完成,內外粉完成,外保溫完成65%,地坪澆筑完成,內凃第一遍完成,窗框安裝完成90%,欄桿安裝完成,屋面完成;
19#樓主體封頂完成,二次結構完成,內外粉完成,外保溫完成65%,地坪澆筑完成,內凃第一遍完成,窗框安裝完成,玻璃安裝完成,欄桿安裝完成,推拉門安裝完成,屋面完成。
博愛騰飛花園效果圖▲
博愛騰飛花園區位圖▲
唯有用心,方不辜負家人的殷切期許
以流光歲月,刻畫下家的成長蛻變
以匠人精神,研磨每一寸幸福體驗
提筆述心,與您共鑒家的點滴變化
滿腹臻心,請您鑒閱
博愛騰飛花園
熱銷戶型鑒賞
